Как составить план производства видеокурса с помощью ИИ

Пошагово составляем план производства видеокурса в AI-GROK.CHAT: исходные данные, готовый запрос, пример графика, проверка нагрузки команды и резерв на правки.

· Редакция AI-GROK.CHAT

Команда раскладывает карточки этапов рядом с камерой и микрофоном — иллюстрация планирования видеокурса в AI-GROK.CHAT.
До съёмки согласуйте объём курса, загрузку команды и резерв на исправления.

1. Определите, что должно получиться

План видеокурса — не просто цепочка «сценарий, съёмка, монтаж». Нужны исполнители, зависимости, сроки и понятные признаки готовности. Разберём одну задачу: подготовить шесть коротких уроков силами небольшой команды за двадцать рабочих дней.

В AI-GROK.CHAT можно получить первый ответ без регистрации. Перед продолжением диалога проверьте условия, показанные до оплаты. Для этой инструкции достаточно обычного текстового запроса: описываем проект, получаем черновик плана и проверяем его вручную.

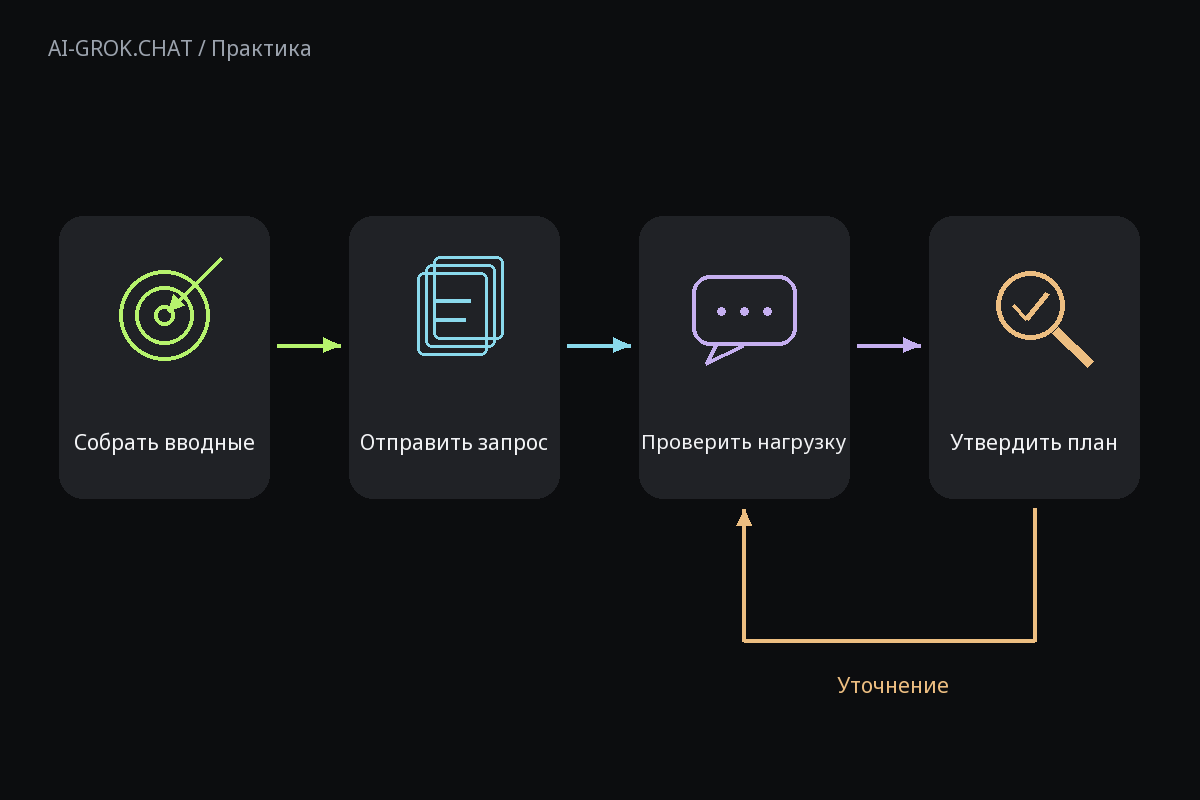

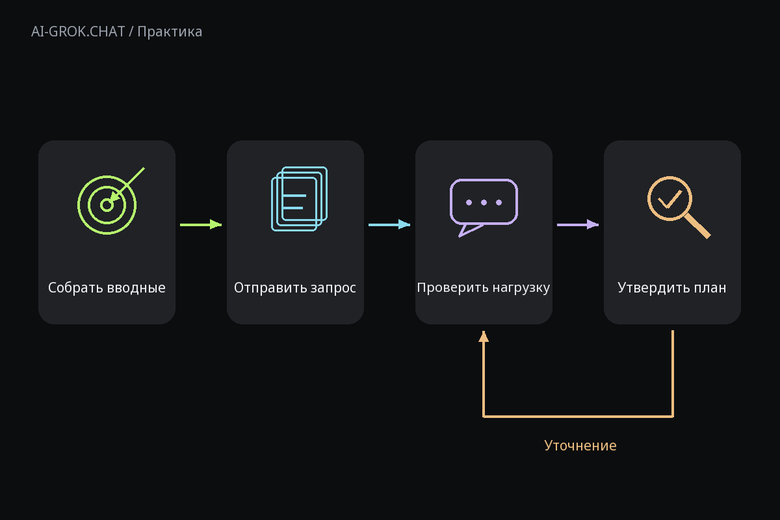

Как пройти от исходных данных к проверенному ответу для ИИ-чата AI-GROK.CHAT: Как составить план производства видеокурса с помощью ИИ
Как пройти от исходных данных к проверенному ответу

2. Соберите вводные и уберите лишние сведения

Все данные примера вымышленные. Команда выпускает курс о подготовке рабочих презентаций: шесть уроков по десять минут. Результат — шесть видеофайлов, названия и описания уроков. Публикация, реклама и поддержка учеников в проект не входят.

Замените тему, число уроков, длительность, состав команды, доступные часы и оценки трудозатрат. Уточните, сколько согласований потребуется. Если оценки неизвестны, попросите диапазоны и явно пометьте их как предположения, а не утверждённый график.

  1. Используйте роли вместо фамилий: автор, координатор, видеоспециалист.
  2. Не отправляйте пароли, платёжные данные, контакты учеников, закрытые ссылки и материалы, передачу которых запрещают рабочие правила. Для планирования обычно достаточно обезличенного описания.

3. Отправьте запрос с ограничениями

Запрос ниже задаёт не только желаемый срок, но и ресурсные ограничения. Именно они отличают рабочий график от списка пожеланий.

Готовый запрос

Составь план производства видеокурса. Все исходные данные вымышленные. Тема — подготовка рабочих презентаций. Результат: 6 уроков по 10 минут, шесть готовых видеофайлов, названия и описания. Публикация и продвижение не входят в объём.
Горизонт — 20 рабочих дней без привязки к датам. Дни 18–20 оставь резервом. Автор доступен до 3 часов в день, координатор — до 2, видеоспециалист — до 4. Все трое доступны каждый рабочий день. Автор утверждает содержание, координатор принимает комплект.
Этапы выполняются последовательно. Внутри этапа участники могут работать одновременно. Исходные оценки трудозатрат:
1. Структура курса: автор 4 ч, координатор 2 ч.
2. Сценарии: автор 12 ч, координатор 4 ч.
3. Запись: автор 6 ч, видеоспециалист 8 ч, координатор 2 ч.
4. Монтаж: видеоспециалист 20 ч, координатор 2 ч.
5. Проверка: автор 3 ч, координатор 2 ч.
6. Один раунд исправлений: автор 1 ч, видеоспециалист 4 ч, координатор 1 ч.
7. Комплектация: видеоспециалист 4 ч, координатор 4 ч.
Покажи рабочие дни, исполнителей, часы, зависимости и критерий завершения каждого этапа. Проверь дневные лимиты и суммарные часы. Не добавляй людей или задачи молча. Укажи допущения и риски. Если срок не сходится, объясни конфликт.

4. Сопоставьте ответ с образцом плана

Ниже — пример результата для вымышленных вводных. Часы означают занятость людей, а не продолжительность готового видео.

Пример результата

План занимает 17 рабочих дней; дни 18–20 — резерв. Каждый этап начинается после завершения предыдущего. Дни 1–2. Структура курса. Автор — 4 ч, координатор — 2 ч. Результат: утверждены шесть тем, их порядок и цель каждого урока. Дни 3–6. Сценарии. Автор — 12 ч, координатор — 4 ч. Результат: шесть сценариев с примерами и ориентировочным хронометражем, содержание утверждено автором. Дни 7–8. Запись. Автор — 6 ч, видеоспециалист — 8 ч, координатор — 2 ч. Результат: записаны все уроки; проверены звук и наличие нужных фрагментов. Дни 9–13. Монтаж. Видеоспециалист — 20 ч, координатор — 2 ч. Результат: шесть черновых видео для проверки. День 14. Проверка. Автор — 3 ч, координатор — 2 ч. Результат: один согласованный список исправлений с указанием уроков и временных отметок. День 15. Исправления. Автор — 1 ч, видеоспециалист — 4 ч, координатор — 1 ч. Результат: замечания устранены, содержание повторно проверено автором. Дни 16–17. Комплектация. Видеоспециалист — 4 ч, координатор — 4 ч. Результат: собраны шесть финальных файлов, названия и описания; координатор проверил воспроизведение каждого файла и принял комплект. Итого: автор — 26 ч, видеоспециалист — 36 ч, координатор — 17 ч. Общая трудоёмкость — 79 человеко-часов. Плановый объём видео — 60 минут. Допущение: одного раунда исправлений достаточно. Пересъёмка и изменение структуры могут потребовать резерва или пересмотра срока. Точность исходных оценок команда должна подтвердить.

5. Проверьте факты, арифметику и нагрузку

Убедительный ответ ещё не означает выполнимый план. Здесь проверяются данные из задания и расчёты, а не внешние сведения: календарные даты и производственные нормативы не заданы.

  1. Сверьте объём: 6 × 10 = 60 минут. Это целевая длительность, а не подтверждённый хронометраж. Его уточняют после чтения сценариев и монтажа.
  2. Пересчитайте часы: автор — 4 + 12 + 6 + 3 + 1 = 26; видеоспециалист — 8 + 20 + 4 + 4 = 36; координатор — 2 + 4 + 2 + 2 + 2 + 1 + 4 = 17. Всего 79.
  3. Проверьте дневные лимиты. Сценарии требуют 12 / 3 = 4 дня автора; монтаж — 20 / 4 = 5 дней специалиста. На проверке координатор занят все доступные 2 часа.
  4. Сложите длительности: 2 + 4 + 2 + 5 + 1 + 1 + 2 = 17 дней. Резерв: 20 − 17 = 3 дня.
  5. Подтвердите доступность участников и оценки у команды. Для перехода к датам отдельно задайте старт, выходные и отсутствия.

6. Исправьте слабые места и утвердите план

Типовые ошибки — начать монтаж до завершения записи вопреки заданной последовательности, забыть проверку файлов или незаметно заполнить резерв дополнительными задачами. «Сделай быстрее» лучше заменить точным описанием изменения и просьбой пересчитать последствия.

Например, если сценарии теперь требуют 18 часов автора, этап займёт шесть дней вместо четырёх. При остальных прежних условиях работа закончится в день 19: от резерва останется один день. Это расчётный вариант, а не обещание уложиться.

  1. Отправьте только изменившиеся вводные и запросите пересчёт.
  2. Согласуйте с командой трудозатраты, критерии приёмки и порядок использования резерва.
  3. Сохраните утверждённый план и отдельно фиксируйте изменения объёма, чтобы исходный срок не жил своей жизнью.

Готовый запрос

Пересчитай приведённый план: сценарии требуют 18 часов автора вместо 12. Остальные оценки и дневные лимиты прежние, этапы последовательные. Покажи новые дни завершения, остаток резерва и задачи, которые сдвинулись. Не сокращай объём и не добавляй исполнителей без согласования.
Зачем задавать структуру запроса к ИИ для ИИ-чата AI-GROK.CHAT: Как составить план производства видеокурса с помощью ИИ
Зачем задавать структуру запроса к ИИ

Контрольные запросы для плана видеокурса

ЗадачаПример запросаЧто проверить
Зафиксировать результатПеречисли результаты проекта и исключения из объёма.Шесть видео, названия и описания; без продвижения.
Построить зависимостиРасположи этапы последовательно, начиная со структуры.Проверка предшествует исправлениям, приёмка завершает работу.
Проверить загрузкуСопоставь часы каждого этапа с дневными лимитами.Ни один участник не перегружен.
Посчитать резервОтдели рабочий график от резервных дней.17 дней работы и 3 дня резерва.
Учесть изменениеУвеличь сценарную работу автора до 18 часов.Завершение в день 19, резерв — один день.
